由水務工程有限公司機電安裝項目組承擔施工任務的園林大道(解放東路~綠化街)配水管網改造工程于今年五月份正式開工,本工程DN400管線共計1134米,設下線共計8處,近兩個月的施工期得到集團相關處室及鐵東公司的大力支持。

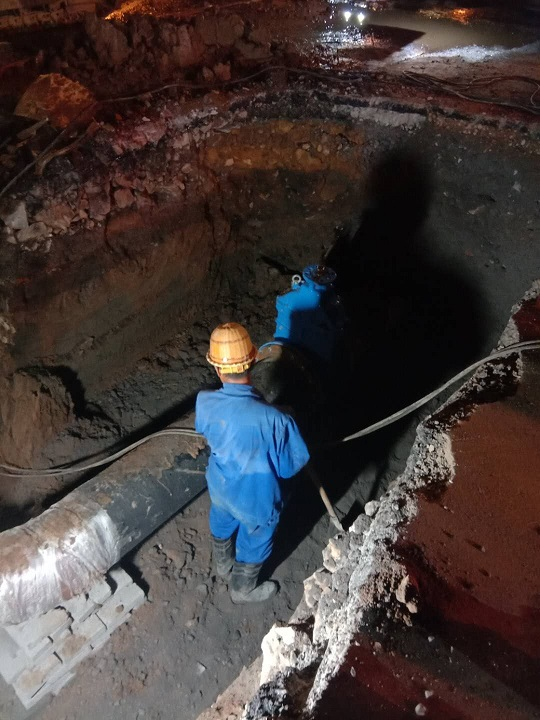

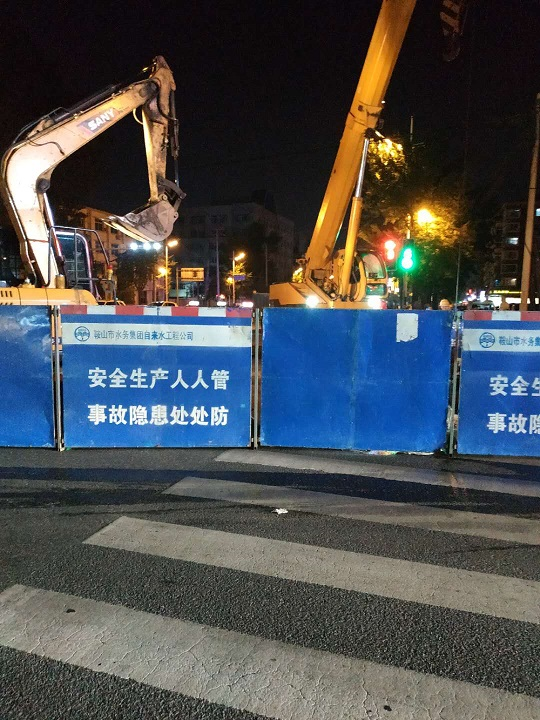

該工程位于園林大道解放東路至綠化街路段,地處城市繁華主干道,改造供水區域居民3000多戶,為了不影響炎熱夏季百姓用水需求及交通出行,從五月進場就一直采取夜間施工的模式,每天晚九點開始施工,一直持續到凌晨四點。由于地下障礙較多,供暖、燃氣、排水等管線交錯復雜,夜晚施工給工人們帶來很大困難。為了不影響白天車輛正常行駛,機電安裝項目組每晚施工完都要完成路面恢復,進行除塵和路面沖洗,第二天晚上再重新挖掘進行施工,如此反復進行,極大程度的考驗著施工人員。

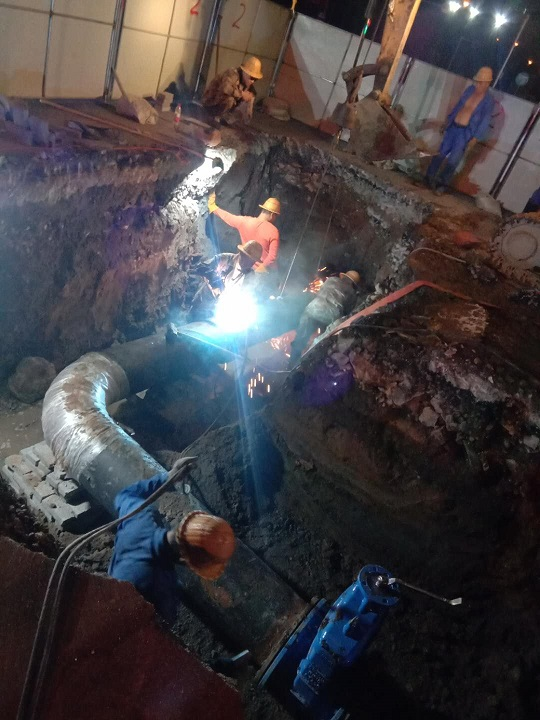

七月下旬主管線鋪設完成后,經過一周時間的基礎測量,于7月21日夜間20時至22日早6時完成停水接點施工。此次接點工作由機電安裝項目組和管網二組共同完成,參與人員共計70人,挖掘機5臺,鏟車2臺,吊車2臺,水泵10臺,發電設備4臺。為節省接點停水時間,采用鋼管加工提前預制方式,由焊工師傅提前對施工鋼管進行高精準度的制作。7月21日當晚6點開始進行準備工作,8點正式停水,10個接點坑同時進行施工,于次日凌晨4點完成全部接點工作。經過近半個小時的管線沖洗后開始進行路面除塵和沖洗,于7月22日早6點正式恢復通車。
此次園林大道配水管網改造工程工期長,參與人數多,是今年工程公司重點施工工程。機電安裝項目組全體人員經過2個多月的日夜奮戰,趕工期,搶進度,克服白天烈日暴曬,夜晚蚊蟲叮咬等困難,圓滿的完成施工任務。此次管線改造,將幾十年的老舊DN350鑄鐵管線改造成為DN400球墨管,極大程度的改善附近居民用水安全,改善了水質,得到周圍百姓的一致好評。
